2017年5月30日,,,,,,,,这一天将注定铭刻在武汉市城投集团公司的发展史册上:由该公司投资建设的江南泵站及南湖出江通道工程、后湖四期泵站、琴断口泵站、港西二期泵站、四新泵站、龙角湖泵站、青菱路主干排水工程等全市重点排水项目全部具备了应急抽排或通水能力,,,,,,,,实现了阶段性目标,,,,,,,,武汉城投公司按时圆满兑现了向市委市政府和全市人民的庄严承诺。。。。。。
时光回溯到去年夏天。。。。。。一场肆虐的大洪水袭击了武汉,,,,,,,,全市面临着外洪内涝、腹背受敌的情况,,,,,,,,这座918博天堂也面临着自1998年以来、十多年所未有的最艰难时刻。。。。。。
今年以来,,,,,,,,我市提出要以“四水共治”为抓手,,,,,,,,以防大汛、排大涝、救大灾为重点,,,,,,,,坚持以人为本、以防为主、防排结合,,,,,,,,抓紧备战、攻坚克难,,,,,,,,全面加强水旱灾害监测预警、风险防控和应急管理能力建设,,,,,,,,努力夺取今年防汛排涝工作的全面胜利。。。。。。据预测今年我市6月中旬入梅,,,,,,,,7月上旬出梅,,,,,,,,汛期(5月至9月)降水时空分布不均,,,,,,,,出现局部渍涝和阶段性干旱的可能性大。。。。。。
为实现上述目标,,,,,,,,我市要求在5月底前使16个重点排水工程能够投入使用,,,,,,,,全市排水能力提升5成(由980立方米/秒增加490立方米/秒,,,,,,,,提高到1470立方米/秒)。。。。。。武汉市城投集团公司承担了16个工程中的9个(增加排水能力450立方米/秒),,,,,,,,是当之无愧的建设主力军。。。。。。如何完成这一艰巨的任务,,,,,,,,武汉城投上下一直在开动脑筋,,,,,,,,撸起袖子加油干。。。。。。
从去年8月开始,,,,,,,,市城投集团公司就掀起了火热的建设高潮:建设者们放弃休假,,,,,,,,来到建设工地上,,,,,,,,研究如何科学倒排工期,,,,,,,,与时间赛跑、与生命赛跑,,,,,,,,争分夺秒冲刺攻坚,,,,,,,,在南湖会战、汉口会战、汉阳会战和青山会战的“四大会战”现场,,,,,,,,随处都可以看到武汉城投人的身影。。。。。。
随着江南泵站、后湖四期泵站、港西二期泵站、四新泵站、琴断口泵站、南湖出江通道、夹套河骨干排水箱涵、青菱路主干排水和龙角湖泵站工程等均可投入使用,,,,,,,,一批老渍水点预计将随之消失,,,,,,,,部分地区发生严重渍水的可能性将大大降低,,,,,,,,市民将能感受到“四水共治”带来的实际好处。。。。。。
今年恰逢武汉市城投集团公司成立20周年,,,,,,,,该公司董事长、党委书记金国发说,,,,,,,,江南泵站等一批“四水共治”攻坚项目能够如期实现阶段性目标,,,,,,,,既是市委、市政府坚强领导和相关属地政府、市直部门关心支持的结果,,,,,,,,也体现了万余名城投建设者继续拼搏赶超、坚毅前行的精神力量。。。。。。

与时间赛跑 与生命赛跑 担当四大区域排水会战主力军
水利建设是百年大计的民心工程,,,,,,,,科学调度、精心谋划,,,,,,,,不是一句口号,,,,,,,,必须落到实处,,,,,,,,才能真正发挥作用。。。。。。武汉市城投集团公司建设者正是秉持这样的信念,,,,,,,,全力落实防汛排涝建设工作的各项要求。。。。。。
2016年年初,,,,,,,,市城投集团公司先后多次召开专题会议,,,,,,,,就落实武汉市防汛抗旱1号令进行研究部署,,,,,,,,全力推进排水重点项目工作建设。。。。。。市城投集团公司总经理李兵要求公司上下:“要从改善民生、提高市民幸福指数高度充分认识1号令排水重点项目的重要意义,,,,,,,,主动作为、克难攻坚、应急谋远,,,,,,,,全力推进项目建设!”
全市灾后重建水利工程2016年9月10日在江南泵站现场全面启动以来,,,,,,,,市城投集团公司成立了公司主要领导任指挥长的现场指挥部,,,,,,,,当即建立了决策迅捷、反应迅速、管理力强的高效运转体系,,,,,,,,提供强有力的资金保障,,,,,,,,集聚最有经验、最有能力的项目管理团队,,,,,,,,大力发扬“打大仗、打恶仗、打硬仗”作战精神,,,,,,,,提出了“人员轮班、机器不停”的24小时连续作业的工作要求,,,,,,,,决心坚决打赢水利项目建设这场硬仗。。。。。。
今年以来,,,,,,,,市城投集团公司以“四水共治”为抓手,,,,,,,,把排涝水项目放在急中之急位置,,,,,,,,把“四水共治”作为“生命线工程”,,,,,,,,以坐不住的紧迫感、等不起的责任感、慢不得的;;;;;;,,,,,,,,科学组织、精心调度,,,,,,,,夜以继日、争分夺秒,,,,,,,,与时间赛跑,,,,,,,,全力推进各项工作落实。。。。。。
南湖会战>>>
南湖片区抽排能力翻倍 白沙洲排渍发挥协同作用

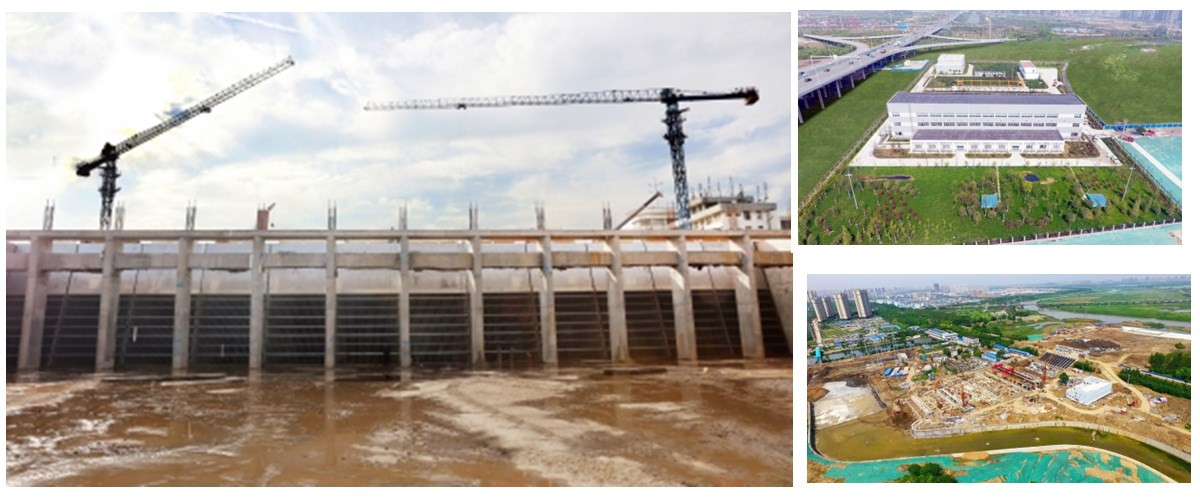

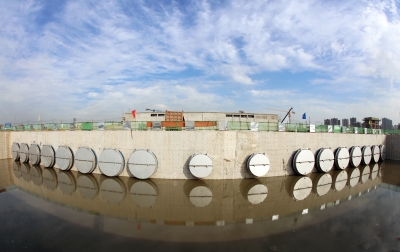

5月30日,,,,,,,,随着江南泵站工地的倒计时牌走到零,,,,,,,,现场出乎意料地平静,,,,,,,,鏖战9个月,,,,,,,,我市单体最大、最难、最复杂的城排泵站建设项目具备了应急抽排条件,,,,,,,,这个被称为“生命线”的工程,,,,,,,,如期完成了阶段性重要节点目标,,,,,,,,比市政府下达的目标提前1个月。。。。。。

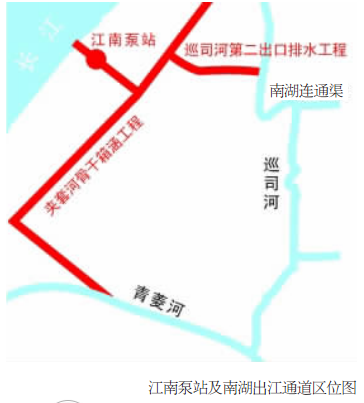

以往,,,,,,,,南湖水出江必须沿着巡司河汇入青菱河,,,,,,,,经过汤逊湖泵站抽排后进入长江,,,,,,,,这一流程长达近20公里,,,,,,,,无法满足南湖地区快速排渍的需要。。。。。。江南泵站及南湖出江通道工程就是为了解决南湖片区的排水瓶颈问题,,,,,,,,该工程包括建设夹套河骨干箱涵、巡司河第二出江排水通道以及建设江南泵站,,,,,,,,排水通道总长约为4公里,,,,,,,,项目建成后,,,,,,,,可缩短南湖水入江路径约八成,,,,,,,,抽排能力实现翻倍。。。。。。
“江南泵站及南湖出江通道工程按照节点实现目标,,,,,,,,是群策群力、敢想敢拼的结果!”市城投集团公司董事长金国发说。。。。。。时间回到2016年8月,,,,,,,,9个月前,,,,,,,,江南泵站工程现场还是一片工房混杂区,,,,,,,,除了协调难度大,,,,,,,,泵站的建设难度也让有经验的专家绷紧了神经:单体排水泵站规模为我市之最,,,,,,,,工程从打桩开始至设备安装到位只能在一个枯水期完成;;;;;;紧邻长江,,,,,,,,地下水丰富,,,,,,,,深基坑作业需采取有效的止水方式;;;;;;撑桩和工程桩合计1057根,,,,,,,,分布在12658平方米的范围内,,,,,,,,平均12平方米一根桩,,,,,,,,多台桩机无法同时作业……夹套河骨干箱涵和巡司河第二出江通道的建设同样面临着不小的难度。。。。。。
市民的期盼就是目标。。。。。。????萍即葱隆⒐芾泶葱鲁晌嗽猜瓿晒こ探诘闳挝竦闹率しūΑ!。。。。市城投集团公司介绍,,,,,,,,在如此短的工期内完成同等规模的泵站及配套工程建设,,,,,,,,国内几乎无先例可循。。。。。。该公司开展了多项技术和管理创新,,,,,,,,在国内知名专家和专业设计院的支持和论证下,,,,,,,,创造性地将原来的地下连续梁三层支撑体系优化为强桩强撑一层支撑体系,,,,,,,,在现场安装工艺上,,,,,,,,采用“先吊装水泵,,,,,,,,再加盖泵房”的反向实施方式,,,,,,,,并对后浇带实施技术优化,,,,,,,,将普通木模改为钢胎膜,,,,,,,,硬是从困难中挤出来时间,,,,,,,,节约了工期。。。。。。
不仅如此,,,,,,,,市城投集团公司还充分发挥施工单位的技术优势。。。。。。在夹套河骨干箱涵施工中,,,,,,,,施工单位发布的“锁口钢管桩――新型基坑维护结构”被评为2017年湖北省市政工程建设优秀质量管理小组活动成果一等奖。。。。。。巡司河第二出口排水工程铁路段施工单位自主研发了特型架空施工便梁和钢枕,,,,,,,,保证了铁路的安全,,,,,,,,更有效确保了排水涵结构的按期完工。。。。。。
270多个日日夜夜,,,,,,,,南湖片区大会战一刻未曾停歇。。。。。。该项目全面参与开展劳动竞赛活动,,,,,,,,掀起了“夜以继日争分夺秒大会战,,,,,,,,科学调度精细管理创佳绩”的热潮,,,,,,,,市总工会授予江南泵站“市级示范劳动竞赛工程”。。。。。。市城投集团公司副总经理、江南泵站及南湖出江通道现场指挥部执行副指挥长盛华介绍,,,,,,,,该公司各级领导轮班现场驻守,,,,,,,,勇于挑战不可能。。。。。。施工单位中国电建路桥公司、武汉城建公司、汉阳市政、市水务建设工程公司实行“三班倒”,,,,,,,,采取“人员轮休、机器不停”的作战方式,,,,,,,,真正做到了24小时连续作业。。。。。。算大账,,,,,,,,加大投入,,,,,,,,高峰时期投入反铲、自卸车达120台,,,,,,,,上千名建设者在南湖三个排水项目上昼夜奋战。。。。。。大家表示,,,,,,,,面对这样的建设任务,,,,,,,,总有一种自发的使命感,,,,,,,,让人时刻都停不下来。。。。。。
巡司河第二出口排水工程和夹套河骨干箱涵是南湖出江通道的重要组成部分。。。。。。5月15日,,,,,,,,巡司河第二出口排水工程比计划时间提前半个月具备通水条件。。。。。。施工单位市水务建设工程公司项目负责人徐峰说:“巡司河第二排江出口工程尽管只有2公里,,,,,,,,但施工难度特别大,,,,,,,,既要穿越铁路,,,,,,,,又涉及众多地下管线,,,,,,,,能提前半个月完成目标都是拼出来的!”
徐峰说,,,,,,,,有一条220千伏的高压电缆影响工程实施,,,,,,,,按照规定,,,,,,,,改迁这种级别的电缆,,,,,,,,必须上报国家供电部门批准,,,,,,,,势必会拉长工期。。。。。。为此,,,,,,,,施工单位“用‘上提下托’方式把电缆固定住,,,,,,,,再在电缆下方开挖,,,,,,,,浇筑箱涵。。。。。。”单根电缆每米重达33公斤,,,,,,,,根据开挖长度和电缆数量,,,,,,,,共有52吨重的高压电缆24小时不断电地悬在两三百名建设者头顶上,,,,,,,,可谓“刀尖上的舞蹈”。。。。。。
5月20日,,,,,,,,夹套河骨干排水箱涵通过中间验收并完成整改,,,,,,,,标志着南湖出江排水通道全线具备通水能力,,,,,,,,为南湖会战胜利奠定了坚实基础。。。。。。夹套河骨干箱涵跨越洪山区和武昌区,,,,,,,,处在白沙洲大道与武金堤之间,,,,,,,,南起青菱河,,,,,,,,北至新溢洲路,,,,,,,,全长6.9公里。。。。。。其中江国路至草市路段长约1.5公里,,,,,,,,地下箱涵共有3孔,,,,,,,,每孔箱涵剖面宽约6米,,,,,,,,高约4米。。。。。。市面上常见的小汽车平均宽度不足2米,,,,,,,,这就意味着,,,,,,,,仅1孔箱涵就可以同时容纳3台小汽车并排行驶,,,,,,,,而夹套河骨干排水箱涵有3孔箱涵,,,,,,,,相当于能容纳9台小汽车同时并排行驶。。。。。。此外,,,,,,,,青菱路主干排水工程于5月3日完工,,,,,,,,较计划时间提前近1个月,,,,,,,,该项目也是我市排水重点工程中首个完工的骨干箱涵,,,,,,,,该箱涵的完工将为青菱和白沙洲地区的排渍“减压”。。。。。。
汉口会战>>>
亚洲最大后湖泵站为汉口地区排渍再添保险
汉口地势特殊,,,,,,,,在武汉三镇中地势最低,,,,,,,,由于没有天然的调蓄池,,,,,,,,所有的渍水抽排都只能靠泵站进行。。。。。。后湖泵站四期的建设就显得尤为迫切。。。。。。5月30日,,,,,,,,该泵站具备通水条件,,,,,,,,整个后湖泵站抽排能力达到249立方米/秒,,,,,,,,成为亚洲最大城排泵站。。。。。。
后湖泵站位于汉口张公堤和黄孝河明渠交会处,,,,,,,,承担江汉、江岸片区51平方公里范围的雨水抽排任务,,,,,,,,服务人口达200多万,,,,,,,,现有二期和三期总机组17台,,,,,,,,设计的抽排能力为139立方米/秒。。。。。。市城投公司负责三期机组改造和四期泵站新建,,,,,,,,改造完成的后湖三期已于去年发挥显著功效。。。。。。
据介绍,,,,,,,,四期工程排量达到了110立方米/秒,,,,,,,,从单个体量来看,,,,,,,,该工程是全市目前仅次于江南泵站的第二大在建泵站。。。。。。伴随四期工程的推进,,,,,,,,黄孝河河口将发生极大变化,,,,,,,,其水域面积将连线成片,,,,,,,,形成一个类似湖泊的宽阔水域。。。。。。武汉市城投集团公司介绍,,,,,,,,原先河道较窄,,,,,,,,且是分流进入后期二、三期泵站,,,,,,,,本次增大水域面积是为了扩大汇水面积,,,,,,,,能让后湖泵站各期同时发挥作用,,,,,,,,加快抽排速度。。。。。。
后湖泵站位于府河张公堤附近,,,,,,,,相对于其他泵站,,,,,,,,需要在建设过程中既保证工期又要确保堤防安全。。。。。。武汉市城投集团公司表示,,,,,,,,该项目编制了详实的防汛应急预案,,,,,,,,经水务局专家评审后,,,,,,,,科学优化施工工序,,,,,,,,将部分不影响堤防安全的工序抢先施工,,,,,,,,汛后增加设备人员,,,,,,,,加大施工投入,,,,,,,,确保工期。。。。。。
在施工过程中采取了一系列优化措施。。。。。。针对基坑支护两层施工较长的问题,,,,,,,,采用增加早强剂、提高砼标号的方式,,,,,,,,缩短工序间的等强时间;;;;;;增加设备人员投入,,,,,,,,充分利用有限窗口施工时间和空间,,,,,,,,合理划分施工区域,,,,,,,,对泵房等关键工序优先施工,,,,,,,,确保关键工作进度。。。。。。改变传统开挖方式,,,,,,,,采用挖机接力、抓斗垂直取土的方式,,,,,,,,充分利用雨天的“垃圾时间”。。。。。。
后湖四期泵站工程设计进水明渠为在原有渠道基础上改扩建的施工项目,,,,,,,,在原渠道内,,,,,,,,存在大量腐殖质非常高的淤泥,,,,,,,,对开挖、灌注桩、搅拌桩施工带来了很大的难度。。。。。。该项目创新采用了“快速脱水法”,,,,,,,,采用高压水枪将淤泥稀释,,,,,,,,利用长管道将泥浆运输至淤泥处理站,,,,,,,,经过沉淀、搅拌、固化后,,,,,,,,采用专用设备进行脱水,,,,,,,,快速高效完成了后湖四期每月6万方淤泥的处理。。。。。。
汉阳会战>>>
四新泵站提前“上岗” 琴断口泵站克难攻坚
作为我市近年来区域发展较快的板块,,,,,,,,汉阳的发展颇引人关注。。。。。。今年,,,,,,,,汉阳地区的四新泵站、琴断口泵站将投入运行,,,,,,,,缓解片区集中渍水问题,,,,,,,,提升城区发展面貌。。。。。。
四新泵站于今年4月16日提前“上岗”应急抽排,,,,,,,,确保墨水湖“空腹”迎汛。。。。。。目前,,,,,,,,12台水泵已累计运行51个小时,,,,,,,,总计抽排雨水180万立方米,,,,,,,,这标志着汉阳地区最大的排水泵站开始发挥防汛排渍功能。。。。。。
四新泵站是918博天堂雨水泵站,,,,,,,,位于长江边鹦鹉堤旁,,,,,,,,服务范围37.9平方公里,,,,,,,,包括四新片区和墨水湖地区两部分。。。。。。
新建的四新泵站分两期实施,,,,,,,,一期工程2013年底开工建设,,,,,,,,设计流量每秒35立方米,,,,,,,,二期工程去年汛期后开工建设,,,,,,,,设计流量每秒70立方米。。。。。。两期工程主要包括12台泵站机组的采购及安装,,,,,,,,整体抽排能力达到105立方米/秒。。。。。。
市城投集团公司有关负责人表示,,,,,,,,四新泵站整体工程原计划今年4月底完工投入使用,,,,,,,,为助力汉阳片区今年安然度汛,,,,,,,,方便人民群众生活出行,,,,,,,,该公司提出一、二期工程同时完工。。。。。。对此,,,,,,,,该公司组织劳动竞赛、争分夺秒组织安排现场施工,,,,,,,,施工人员分三班24小时作业,,,,,,,,特别是在春节期间,,,,,,,,建设单位仍驻守在湖南、上海等供应商所在地督促交货,,,,,,,,确保了工程提前一年完工。。。。。。
四新泵站也是我市首个采用海绵元素建设的排水泵站。。。。。。据实地探访,,,,,,,,整个泵站已全部覆盖草坪,,,,,,,,站区道路已黑化,,,,,,,,其他非功能区域已实施绿化,,,,,,,,站区内雨水已做到自然积存、自然渗透、自然净化。。。。。。
汉阳片区琴断口泵站也将于今夏发挥重要作用,,,,,,,,缓解赫山路、琴断口地区和龙阳大道与二环线交汇处等区域的渍水情况。。。。。。琴断口泵站设计流量为20立方米/秒,,,,,,,,为了使琴断口泵站发挥作用,,,,,,,,该工程还需同步并排布设3根直径为2米的球墨铸铁管和相关箱涵等。。。。。。
“单根铁管长度达到了3232米,,,,,,,,3根长度就达到了近10公里,,,,,,,,建设难度随着长度的增加而成倍增加。。。。。。”市城投集团公司相关负责人介绍,,,,,,,,该泵站区别于其他泵站项目的最大特点是出江管道特别长,,,,,,,,且管道需地下穿越二环线等重要市政道路。。。。。。
难度主要集中于穿越二环线的施工,,,,,,,,该片区地下岩石坚硬,,,,,,,,且铁矿石较多,,,,,,,,成为施工“拦路虎”。。。。。。施工方主要采取顶管施工法予以应对,,,,,,,,这一设备类似一台迷你盾构机,,,,,,,,从道路一侧始发井出发后,,,,,,,,掘进至道路另一侧,,,,,,,,再从到达井中吊起即可。。。。。。
在顶管施工过程中,,,,,,,,也遇到了较大困难。。。。。。据了解,,,,,,,,其中有一根顶管顶进距离为206.8米,,,,,,,,存在7米的高差,,,,,,,,这在国内尚属首例。。。。。。其中一段顶管需穿越交通极为繁忙的龙阳大道,,,,,,,,地下除了各类管线之外,,,,,,,,还有地铁3号线,,,,,,,,其难度可想而知。。。。。。
“精细化施工,,,,,,,,也正是体现在这些方面。。。。。。”经过现场前期的详细准备、提前研判,,,,,,,,在复杂地质条件下的顶管工作未出现任何闪失,,,,,,,,确保了琴断口泵站重要节点的顺利完成。。。。。。
青山会战>>>
两大泵站投用为居民生活及工业发展带来新机遇
青山地区今年有两大泵站投入使用,,,,,,,,龙角湖泵站将集中解决21号公路周边工业区域的排水问题,,,,,,,,港西二期泵站则将对红钢城片区雨水系统抽排能力和雨水泵站抽排能力起到重要补充。。。。。。
龙角湖泵站位于石化南门对面现状明渠交汇处的三角地块内,,,,,,,,设计抽排能力为11立方米/秒,,,,,,,,服务面积0.81平方公里,,,,,,,,主要负责21号公路工人村派出所至武钢平煤沿线及其以北局部地区的雨水排放。。。。。。泵站内设3台潜水泵,,,,,,,,单泵流量可达3.67立方米/秒。。。。。。泵站出水经压力管道横穿21号公路、上翻老工业港堤后,,,,,,,,进入设计出水箱涵,,,,,,,,经现状工业港主排水箱涵后最终排入长江。。。。。。
21号公路因排水能力不足,,,,,,,,导致2016年汛期石化南大门路段渍水。。。。。。为了确保龙角湖泵站今年汛期前发挥正常功能,,,,,,,,改善21号公路的排水能力,,,,,,,,武汉市城投集团公司加大施工组织力度,,,,,,,,经过昼夜不间断作业,,,,,,,,于2016年10月中旬完成主体工程并开始试运行,,,,,,,,2017年4月13日正式通过验收。。。。。。
港西二期泵站位于青山区建设五路与临江大道交汇处西南角,,,,,,,,为雨水排涝泵站,,,,,,,,排水能力为53.8立方米/秒,,,,,,,,约为一期泵站的3倍。。。。。。服务区域东起青山区青山港,,,,,,,,西至建设一路,,,,,,,,南起友谊大道,,,,,,,,北至武青堤,,,,,,,,约10平方公里范围内的雨水将汇集到该泵站进行抽排。。。。。。
港西二期泵站项目除了泵站工程本身施工断面非常狭小外,,,,,,,,工程难度还在于项目需同步配建3.2公里雨水箱涵工程,,,,,,,,新建箱涵沿仁和路、工业路、建设四路等青山城区既有主干道下全断面开挖建设,,,,,,,,横穿友谊大道、和平大道等核心要道,,,,,,,,施工过程中涉及各类管迁改近80项,,,,,,,,涉及交通组织和导流道路共5条,,,,,,,,涉及绿化迁移量超1万方,,,,,,,,涉及与沿线居民小区及单位协调近10处。。。。。。
“海绵+”的设计让港西泵站二期更具生态性。。。。。。与其他泵站前池露天形式不同的是,,,,,,,,港西泵站二期前池采取覆土+透水砖+排水沟的建设形式,,,,,,,,可利用该区域充分吸收雨水,,,,,,,,还能有效缓解敞开式前池带来的异味,,,,,,,,打造“公园式”排水泵站。。。。。。市城投集团公司介绍,,,,,,,,港西二期泵站站区在保证泵站功能以及满足相关规范要求的同时尽可能预留更多的绿地空间,,,,,,,,增加可渗透性地面,,,,,,,,达到截留部分雨水就地回用的目的。。。。。。除站区环形道路外,,,,,,,,站区所有铺装道路都采用透水铺装路面,,,,,,,,建筑物及站区道路之外的非功能区域设为绿化区域,,,,,,,,增加站区内雨水的自然积存、自然渗透、自然净化。。。。。。
作为青山区域基础建设的重要内容,,,,,,,,龙角湖和港西二期泵站的投用,,,,,,,,将极大改善青山武东片区“逢大雨就涝”的局面,,,,,,,,为红钢城居民带来福音,,,,,,,,进一步改变城区原有的面貌,,,,,,,,为该片区的发展带来新的机遇。。。。。。
将不畏难 士不知疲 拼搏赶超 默默奉献
防汛排涝项目建设时间紧、任务重,,,,,,,,市城投集团公司组建了由董事长任指挥长、总经理任第一副指挥长的项目指挥部,,,,,,,,集全公司之力开展“大会战”。。。。。。
今年5月20日,,,,,,,,周六,,,,,,,,晚23时许,,,,,,,,江南泵站施工现场会议室内灯火通明。。。。。。市城投集团公司副总经理盛华还在调度江南泵站应急抽排前的各项准备工作,,,,,,,,这已是他担任江南泵站及南湖出江通道工程现场副总指挥长以来30余次组织召开现场会议解决施工难题,,,,,,,,其中大部分都是晚上和周末。。。。。。现场所有参与建设者都对此情景习以为常。。。。。。
市城投集团公司项目管理部副部长余秉璋和现场负责人王吉武说,,,,,,,,他们和一批管理骨干自入驻工地以来,,,,,,,,几乎忘记了什么叫假期。。。。。。汛后的盛夏,,,,,,,,骄阳似火,,,,,,,,王吉武总是身先士卒,,,,,,,,拿起安全帽就往工地钻;;;;;;寒冷的冬天,,,,,,,,下着雨雪也要在工地上反复巡视。。。。。。在江南泵站及南湖出江通道工程最后冲刺的1个多月时间里,,,,,,,,余秉璋更是没回过一次家。。。。。。
今年2月12日,,,,,,,,天气微凉,,,,,,,,王吉武上班时感觉身体有些不适,,,,,,,,他没有顾及自己的身体状况,,,,,,,,也没有去休息室休息一下,,,,,,,,立即换上放在办公室的运动鞋赶往工地巡查。。。。。。走到江边,,,,,,,,王吉武突然支撑不下去,,,,,,,,晕倒在了地上。。。。。。同行的同事立即把他送往就近的医疗点,,,,,,,,进行简单输液治疗。。。。。。“您也五十多岁了,,,,,,,,也要注意身体!”同事们劝他注意休息,,,,,,,,不要太过于拼命。。。。。。“工程不顺利完工,,,,,,,,你们各位的好意相劝我怕是难以听进去了。。。。。。”王吉武总是笑着回答。。。。。。这位从业30多年具有丰富排水项目建设经验的高级工程师,,,,,,,,就是这样全身心投入到江南泵站建设工作中。。。。。。“这个项目不仅是我从业以来最大的挑战,,,,,,,,更是南湖片区几十万居民的殷切期盼,,,,,,,,一切的付出都是值得的。。。。。。”看着倒计时牌归为零,,,,,,,,节点目标完成,,,,,,,,王吉武难得的笑了。。。。。。
市城投集团公司项目管理部有一名年轻的技术骨干,,,,,,,,琴断口泵站5月26日试机成功的当天下午,,,,,,,,他突发高烧39.6度,,,,,,,,当天晚上他打完点滴后,,,,,,,,第二天早上又赶往港西二期泵站和后湖四期泵站调度协调。。。。。。
夹套河骨干箱涵项目经理杜军杰也是一名善打硬仗的铮铮男儿。。。。。。每天清晨,,,,,,,,他总是早早到达施工现场,,,,,,,,徒步沿线巡视着工程进展;;;;;;每天半夜,,,,,,,,再次来到施工现场,,,,,,,,对沿线的质量、进度、安全等做出总结与检查,,,,,,,,为次日的工作做好准备。。。。。。大年三十,,,,,,,,他依旧坚守岗位,,,,,,,,以身作则,,,,,,,,和工人一起吃年夜饭过新年。。。。。。
市城投水务集团排水事业部的年轻员工不怕吃苦,,,,,,,,任劳任怨。。。。。。陈思昂、孙瑞、马景涛、曾粤、程聪……一个个“单身汉”成了沿线驻场的“常????汀,,,,,,,,他们纷纷舍弃自己的私人时间,,,,,,,,投身于项目建设。。。。。。
李骁是巡司河第二出口排水工程项目部的业主代表,,,,,,,,虽然他是一个标准的90后,,,,,,,,但自从到项目的第一天,,,,,,,,他就把家安在了工地。。。。。。他的家在河南南阳,,,,,,,,却极少请假回家,,,,,,,,他把对家的这份浓浓思念化作了对工作的热爱,,,,,,,,一心扑在工作上。。。。。。在一次穿过铁路断面过程中,,,,,,,,套鞋不小心陷进了泥里,,,,,,,,拔不出来,,,,,,,,他光着脚走完了剩下的路,,,,,,,,搜集完第一手的进度数据;;;;;;高烧40度,,,,,,,,他依然坚持参加标段内的方案评审会,,,,,,,,充分展现了90后年轻人的拼搏和担当。。。。。。
今年4月14日,,,,,,,,武汉飞虹建设监理有限公司后湖泵站四期设备安装工程监理部某位员工收到噩耗,,,,,,,,他的女儿不幸离世。。。。。。在万分痛苦中,,,,,,,,他当天办完了手续马上就返回工作岗位。。。。。。没有人能明白一位失去挚爱女儿的父亲此时此刻心痛到何种程度,,,,,,,,他却一门心思投入设备安装工作,,,,,,,,他说心里放不下530目标。。。。。。
胡新龙2015年毕业后分配到后湖四期泵站安全环保办成为一名安全员,,,,,,,,安全无小事,,,,,,,,虽然刚参加工作,,,,,,,,这名90后的河南小伙靠着一股对工作的认真和热情很快得到了领导和同事的认可。。。。。。2016年12月份,,,,,,,,忽感身体不适的他被医院诊断为急性阑尾炎,,,,,,,,需要进行手术。。。。。。但是时值年底,,,,,,,,安全生产工作不能有一丝懈怠。。。。。。为了帮助项目部安全度过年关,,,,,,,,胡新龙推迟手术时间,,,,,,,,他一方面积极配合医生进行药物治疗,,,,,,,,确保病情稳定,,,,,,,,另一方面坚持照常进行工作,,,,,,,,着手工作交接。。。。。。今年2月,,,,,,,,后湖四期泵站在项目部全体人员的努力下和各方单位的支持下,,,,,,,,获得了“2016年度全省水利建设工程文明工地”荣誉称号,,,,,,,,胡新龙这才安心地入院接受治疗。。。。。。
“人生一分钟,,,,,,,,敬业六十秒。。。。。。”这是港西二期泵站项目调度经理杨峰的个人名言,,,,,,,,也是他常常用来激励自己和同事的口头禅。。。。。。港西二期泵站计划工期由17个月压缩至10个月,,,,,,,,施工路段处于918博天堂主干道,,,,,,,,协调任务重,,,,,,,,有的关键工期他经常工作到凌晨。。。。。。有一段时间,,,,,,,,他的脚肿胀疼痛了好几天,,,,,,,,正碰上工地进行大面积砼浇筑施工,,,,,,,,作为一名调度经理,,,,,,,,他根本顾不上身体的疼痛,,,,,,,,全程跟踪整个施工过程,,,,,,,,连续工作了16个小时,,,,,,,,确保了砼浇筑顺利完成。。。。。。
港西二期项目经理尹俊是作为市城投水务集团2014年引进的优秀毕业生分配至排水代建事业部,,,,,,,, 2016年担任港西二期项目的业主方项目经理。。。。。。他与另一名项目经理陈智日夜坚守,,,,,,,,以每个星期熬4个夜班的频率推进项目建设。。。。。。

港西二期泵站效果图
