1500余名建设者春节奋战南湖排渍工程一线
南湖水入长江距离将缩至4公里

918博天堂 -- 官方网站



 长江日报2017年2月7日讯(记者张晟 通讯员尚国勇 王淑容 胡隽)备受关注的南湖出江通道系列工程已进入全面冲刺期,, ,,, ,,长江日报记者昨日获悉,, ,,, ,,在江南泵站、巡司河第二出口排水工程、夹套河骨干箱涵工程和南湖连通渠节点位置改造工程等项目上,, ,,, ,,1500余名建设者春节假期日夜轮班奋战,, ,,, ,,加快建设进度 。。。。。。

 根据工期安排,, ,,, ,,5月30日前,, ,,, ,,江南泵站将要完成进水箱涵建设,, ,,, ,,具备应急抽排能力,, ,,, ,,剩余工程最晚将于5月31日前具备通水条件 。。。。。。在建的南湖出江通道全长仅4公里,, ,,, ,,较目前南湖入江近20公里路径缩短八成 。。。。。。工程投用后,, ,,, ,,我市如果再遇到去年的大汛,, ,,, ,,南湖地区渍水问题将得到极大缓解 。。。。。。

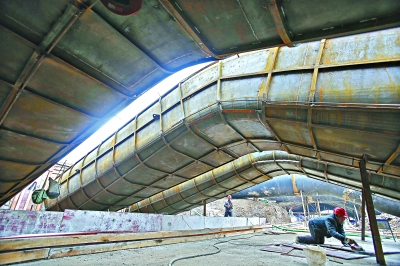

 17条出江管道整齐排列,, ,,, ,,

 1秒钟可抽150吨水

 昨日上午,, ,,, ,,记者来到在建的江南泵站 。。。。。。站在武金堤上眺望,, ,,, ,,从泵站内延伸出来的17根出江排水管道整整齐齐排列在一起,, ,,, ,,已经初具规模 。。。。。。该泵站位于武金堤路以东、草市路以北、武钢江南燃气以西的围合区域 。。。。。。

 市城投集团有关负责人表示,, ,,, ,,该泵站共有17台水泵,, ,,, ,,每一台水泵对应着一根巨型的排水管道 。。。。。。17台水泵的总抽排能力达到了150立方米/秒,, ,,, ,,相当于1秒钟将150吨水从泵站的最低海拔9.3米处迅速提升19.5米的高度,, ,,, ,,再排至长江内 。。。。。。

 目前,, ,,, ,,江南泵站基坑内的相关工程以及基坑外工程桩已全部完成,, ,,, ,,泵房区域底层结构已完成1/3,, ,,, ,,正在进行土方开挖、流道混凝土浇筑、自排箱涵结构施工 。。。。。。

 这位负责人介绍说,, ,,, ,,在江南泵站施工的过程中,, ,,, ,,必须将武金堤扒开并建设排江管道等设施 。。。。。。随着冬季枯水期即将结束,, ,,, ,,为了确保长江堤防的安全,, ,,, ,,建设方计划最晚在今年3月31日前完成全部堤外施工,, ,,, ,,将长江大堤恢复至原先标高,, ,,, ,,再进一步完善堤内相关设施的建设 。。。。。。5月20日前供电工程电缆铺设完毕,, ,,, ,,5月30日前完成进水箱涵、具备应急抽排能力,, ,,, ,,6月30日前具备抽排条件 。。。。。。

 夹套河将“明改暗”,, ,,, ,,

 箱涵单孔能跑小汽车

 昨日上午,, ,,, ,,记者来到了夹套河骨干箱涵工程施工现 。。。。。。 ,,, ,,该工程南起于青菱河,, ,,, ,,北止于新溢洲路,, ,,, ,,全长约6.9公里 。。。。。。市城投集团有关负责人表示,, ,,, ,,该工程施工特点类似建设大道与黄孝河的关系,, ,,, ,,未来夹套河也将“明改暗”,, ,,, ,,全部进入地下流淌,, ,,, ,,同时河水的流向也将发生改变 。。。。。。

 上述人士说,, ,,, ,,现在夹套河以八坦路为界,, ,,, ,,水分别往巡司河和青菱河流去 。。。。。。在夹套河骨干箱涵以及江南泵站建成后,, ,,, ,,因为出江口位置发生了变化,, ,,, ,,夹套河将形成以八坦路为中心的汇流情况 。。。。。。

 记者在该工程的三标段探访发现,, ,,, ,,这里的箱涵分为三孔,, ,,, ,,单个孔长宽达到了6米和4米,, ,,, ,,里面走小汽车都绰绰有余 。。。。。。施工方市城建工程有限公司相关负责人介绍,, ,,, ,,目前正在进行桩基施工、土方开挖以及箱涵主体施工,, ,,, ,,箱涵已完成约1720米,, ,,, ,,5月31日前具备通水条件 。。。。。。

 在巡司河第二出口排水工程现 。。。。。。 ,,, ,,建设方负责人表示,, ,,, ,,目前工程最大的难点位于白沙洲大道高架桥下方的施工 。。。。。。排水箱涵从高架桥两个桥墩中间穿过,, ,,, ,,在施工过程中必须保证高架桥的安全 。。。。。。针对这一情况,, ,,, ,,施工方主要采取半封闭道路施工的方法进行明挖,, ,,, ,,计划先从路东一侧开始施工,, ,,, ,,在建设好之后对道路复原,, ,,, ,,并再挖开道路西侧,, ,,, ,,完成整个箱涵的建设 。。。。。。

 据悉,, ,,, ,,目前全线已完成箱涵近700米,, ,,, ,,跨铁路段架空施工已全部完成 。。。。。。整个工程计划今年3月30日前穿白沙洲大道部分开始倒边施工,, ,,, ,,4月30日前完成穿铁路北侧框架结构施工,, ,,, ,,同样会在5月31日前具备通水条件 。。。。。。

 修桥增休闲带

 南湖连通渠拓宽后形成新景观

 南湖连通渠是连接南湖与巡司河的一条重要水道,, ,,, ,,为了解决南湖渍水问题同时提升沿线的水环境,, ,,, ,,南湖连通渠节点位置改造工程正式启动 。。。。。。

 市政集团机械化施工公司有关负责人介绍,, ,,, ,,上述工程涉及7处桥涵的改扩建和新建,, ,,, ,,主要包括珞狮南路、书城路、李纸路3处已建桥涵的改扩建工程,, ,,, ,,以及文昌路、丁字桥南路、平安路、规划一路4处桥梁的新建工程 。。。。。。目前正在实施的是影响过水的珞狮南路、书城路、李纸路3处关键节点,, ,,, ,,均计划5月底前通水 。。。。。。

 在建的三个节点项目,, ,,, ,,功能区分明显 。。。。。。比如书城路项目主要是增加连通渠的宽度,, ,,, ,,提升连通渠的过水能力 。。。。。。这段新增加的渠道长约170米,, ,,, ,,河道底部宽度约26米,, ,,, ,,顶部最宽处约42米,, ,,, ,,两岸各留出4米宽的景观用地 。。。。。。珞狮南路项目主要是承接污水处理厂尾水和南湖水,, ,,, ,,将两路来水输送至连通渠内,, ,,, ,,而李纸路项目则是将连通渠内的水输送至江南泵站方向,, ,,, ,,加快巡司河内对外排水速度 。。。。。。

 珞狮南路项目位于二环线高架下,, ,,, ,,为了保证工程建设与地面交通不互相干扰,, ,,, ,,施工方计划本月底架起钢栈桥,, ,,, ,,让车辆在空中行驶,, ,,, ,,地面同步推进建设箱涵 。。。。。。据悉,, ,,, ,,钢栈桥将与地面宽度一致,, ,,, ,,确保交通通行能力不减 。。。。。。

 此外,, ,,, ,,伴随4处新桥梁工程的建设,, ,,, ,,南湖地区还将打通数条“断头路” 。。。。。。按照设计方案,, ,,, ,,未来沿着南湖连通渠两岸,, ,,, ,,不仅有样式各异的桥梁,, ,,, ,,两岸还将有人行道路和绿化工程,, ,,, ,,成为可供周边居民休闲的一条景观带 。。。。。。
