天然气高压外环线忠武线接驳工程完工

日期:2018-11-01

918博天堂 -- 官方网站 918博天堂 -- 官方网站

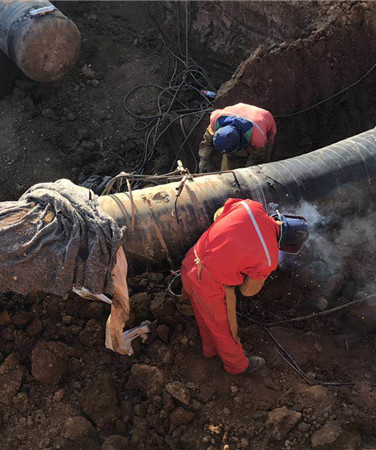

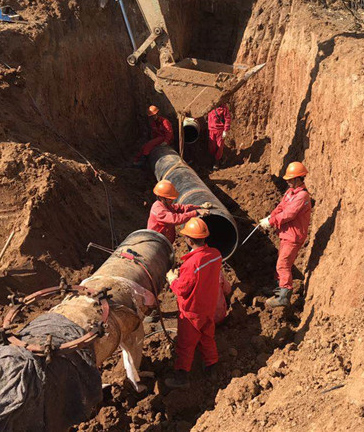

 10月27日晚上8点,,,, ,,, ,伴随着碰头施工最后一道焊接连头工序的完工,,,, ,,, ,燃气集团所属高压管网公司军山高高压调压站与中石油“忠武线”西站接驳工程顺利完工。 。。。。。接驳后,,,, ,,, ,可将中石油“忠武线”武汉西分输站出站管道气源成功引至军山高高压调压站,,,, ,,, ,管网压力可从1.6 MPa提升至5.0MPa以上,,,, ,,, ,预计可提升管存气量170万方左右,,,, ,,, ,进一步提高了我市今冬明春天然气供应保障能力。 。。。。。
    据了解,,,, ,,, ,本次接驳施工首先要将“忠武线”武汉西分输站DN400出站管道与武汉市天然气公司军山门站在武汉西站外管道切断,,,, ,,, ,再与高压管网公司已建的DN600高压燃气管道碰头。 。。。。。施工于10月26日晚上8点启动,,,, ,,, ,历经24小时,,,, ,,, ,于10月27日晚上8点完成最后一道焊接连头工序,,,, ,,, ,至此,,,, ,,, ,接驳工程全部结束。 。。。。。
    截止目前,,,, ,,, ,武汉市天然气高压外环线已与3条国家级干线气源实现接驳,,,, ,,, ,为实现市级天然气调控平台以及全市天然气调配“一张网”的推进工作奠定了基础。 。。。。。
    本次接驳工程得到了燃气集团的高度重视,,,, ,,, ,集团领导多次到现场协调指导工作。 。。。。。高压管网公司成立项目专班,,,, ,,, ,按照时间节点倒排工期,,,, ,,, ,加班加点、严控质量,,,, ,,, ,终于抢在冬季保供之前完成接驳工作。 。。。。。

(燃气集团 供稿)
